华电福新周宁抽水蓄能有限公司水库大坝项目填筑完成80%
2020-08-31 10:52:36 张文奎 来源:闽东日报 责任编辑:汤文娟

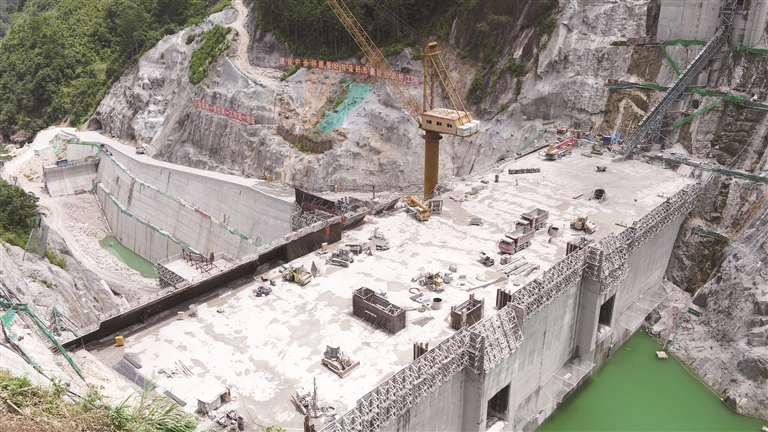

8月29日,记者从华电福新周宁抽水蓄能有限公司获悉,目前该项目上水库大坝填筑至696.70米高程,填筑完成80%,预计9月完成大坝填筑;下水库大坝浇筑至254.00米高程,浇筑完成65%。1#机组完成蜗壳水压试验,进行定子小等分定位筋托块、测压管路制安;2#机组完成蜗壳座环吊装;3#机组蜗壳座环将于8月底进行吊装。 本报记者 张文奎 摄
|
